六分公司涿州雨污项目泵站深基坑经受住暴雨考验

发布时间:2021年08月10日

前不久,广州中南部强降水过快,六分工厂涿州雨污分离项目流程部开始预控,保障措施可得优,抽水站深基坑以过得硬的工程安全施工质理经得住住了强降水小测试,安全施工作业稳定性。

涿州雨污分流项目花田路雨水泵站工程,基坑长41米,宽15米,开挖最大深度8.25米,属于超危大工程。该工程是为解决花田路雨水系统下游出路而实施的民心工程。

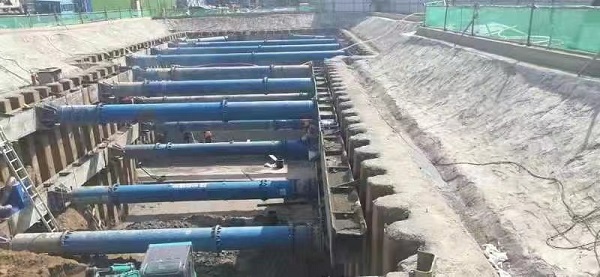

该工程于今年5月中旬开始施工,项目部提前编制了专项施工方案,并经过专家论证。5月25日基坑开挖,项目部弘扬工匠精神,基坑围护根据方案及现场环境采用拉森钢板桩支护,转角部位水泥桩加固支护。开挖土方至1.5米,设置第一道支撑,采用直609毫米×14毫米钢管作为对撑或斜撑。开挖至坑底,垫层施工、支护桩之间设置第二道支撑,坡顶采用钢筋网固定,喷射细石混凝土。基坑边砌筑挡水墙,设置排水沟。指定第三方检测单位进行每日变形监测。

施工中,项目部采取分段施工方式,待底板混凝土强度达到100%后,拆除第二道支撑,进行第一步主体施工,回填素土并压实;待混凝土强度达到100%后,拆除第一道支撑,继续第二步主体施工,争取在主汛期到来时完成第一步3.8米施工并回填,将基坑坍塌风险降到最低。由于地下水位上涨较快,沿坑底外围等间距设置降水井,24小时不间断降水,保证降水稳定。施工班组连续奋战,管理人员旁站监督,钢筋绑扎、模板支设、砼浇筑各工序有条不紊,模板拆除验收合格后,昼夜不停进行隐蔽回填,最终,第一步3.8米于汛期到来前回填完成。

七月份28日,涿州市气象观测台连续性正式发布强降雨预警系统。基坑是圆满结束防汛运转的核心,内容部延期配备,更好地应该对,在基坑周遍堆货沙袋,加固设计挡水沿,在低凹之地配置充满的抽水循环泵,使水能立刻排出到,以免基坑被水侵泡。强降雨出击时,安全管理技术员严守职能部门,做好对核心连接和室外排水性生活设施的检修,保证 室外排水性畅顺,倘若感觉遇险,立刻配备技术员救援。致使方法有力、工作预案完美,污水提升泵站深基坑没能诞生垮塌、的积水情况原因,基坑相对稳定,树立远大理想了安平四建非常好的单位样貌。强降雨以前了,但汛期建设存在的的的风险点依旧存在的的。下一点,活动部将再切实上升对工地及深基坑的检测,马上补防汛应急物资,切实上升对待不同的紧急情况的功能。(六分大公司)
Copyright © 2020-2019 河北省河北四建有限公司 版权所有
河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建
